高平市第三热源厂:统筹抓好疫情防控和项目建设 确保二期工程如期完工

时间: 2022年04月28日16:02 来源:山西新闻网晋城频道进入论坛手机读报



山西新闻网晋城频道讯 不负好春光,项目建设再提速。高平市第三热源厂热电联产项目二期工程自2月底复工以来,坚持一手抓疫情防控,一手抓项目建设,抢抓施工黄金期,开足马力、加压奋进,跑出项目建设加速度,确保工程如期完工。

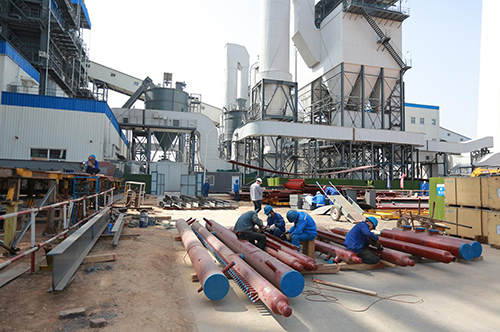

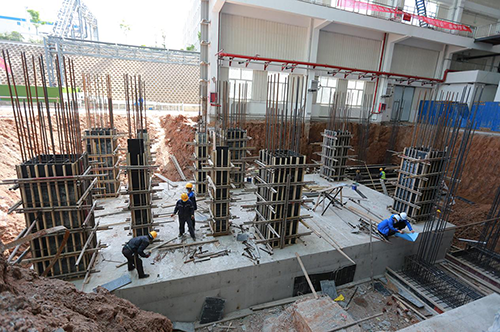

来到第三热源厂热电联产项目二期工程施工现场,焊花飞溅、机器轰鸣,土方车、清扫车来回穿梭作业,工人们分工有序、操作娴熟,有的正在进行主厂房框架梁钢筋绑扎,有的加紧进行锅炉水冷壁焊接组合安装,一派热火朝天的施工景象。

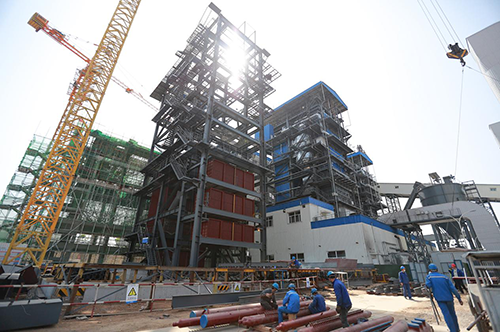

“主厂房的建筑高度为36.3m,一层为配电间、二层为主控室、三层为除氧煤仓间、四层为煤斗间、五层为输煤皮带间。目前,主厂房修建完成24.65m;锅炉钢结构安装90%,水冷壁组合安装完成40%。”基建部部长范涛涛一边查看工程进度一边向我们介绍道,“除了主厂房和锅炉外,化学水车间、尿素车间、除尘器基础等其他附属工程及各类设备基础也在紧锣密鼓建设。”





据了解,第三热源厂热电联产项目位于高平经济技术开发区米山工业园,总投资约8亿元,占地120亩。该项目由国投热电有限公司负责实施,项目建成后可解决米山工业园区、高铁新区、米山片区、河西片区、市区南部集中供热问题。项目全部达产后可实现年处理煤矸石约14万吨,消耗劣质煤14万吨,满足400万平方米供热面积,对高平市发展循环经济,实现节能减排目标,促进经济可持续发展具有重要意义。



“接下来,我们在做好常态化疫情防控工作的前提下,加大人员投入、优化施工流程、提高施工效率、解决材料问题、强化科学统筹调度,力争把疫情对项目建设影响降到最低,确保按时完成工程建设目标。”高平市国投热电有限公司经理殷文立说道。(李金莎 邢宇琛 郭少宇)

(责编:张文卫、郝亚红)
分享到: 评论:

推荐阅读

  • 山西省政府法制办

    山西省政府法制办

  • 山西省政府法制办

    山西省政府法制办

  • 山西省政府法制办

    山西省政府法制办

  • 山西省政府法制办

    山西省政府法制办

  • 山西省政府法制办

    山西省政府法制办

  • 山西省政府法制办

    山西省政府法制办

  • 山西省政府法制办

    山西省政府法制办

  • 山西省政府法制办

    山西省政府法制办

网站声明

山西日报、山西晚报、山西农民报、山西经济日报、山西法制报、山西市场导报所有自采新闻(含图片)独家授权山西新闻网发布,未经允许不得转载或镜像;授权转载务必注明来源,例:“山西新闻网-山西日报 ”。
  山西新闻网版权咨询电话:0351-4281485。如您在本站发现错误,请发贴至论坛告知。感谢您的关注!
  凡本网未注明“来源:山西新闻网(或山西新闻网——XXX报)”的作品,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。

图片新闻
商务链接
